航力蒸壓輕質加氣混凝土墻ALC板安裝方法
ALC蒸壓輕質加氣混凝土墻板是一種有質輕、隔熱、防火、抗震、節能、環保等優點的建筑材料,這種材料特別用于辦公大樓等大開間間隔墻時,可極大地提高施工效率,有效地縮短建設工期。特點1、板材采用縱向垂直安裝施工,板和板之間用粘接劑連城整體。操作簡便、施工速度快,不需要進行粉刷即可批膩子,施工快捷2、根據板上留設洞口位置深化板材排版,嚴格控制板上剃鑿,有限提高了隔墻成品的外觀質量3、施工工藝簡單,無需使用復雜機械加工,施工質量可靠適用范圍本工法適用于鋼筋混凝土結構中作為內隔墻使用的ALC板安裝工藝原理通過對ALC板材的入場運輸、加工、板材架立、板材拼接進行嚴格控制,根據隔墻電槽位置對板材排板進行優化,以達到板材外觀完整整潔,拼縫嚴密牢靠、垂直度、平整度合格的要求。工藝流程及操作要點ALC板施工工藝流程為:清理基層墻體定位放線→驗收→ALC板吊裝就位→安裝接縫鋼筋→調整墻體垂直度→安裝第二塊板→一塊墻結束后墻底部間隙搗入細石砼→板頂縫內用聚合物水泥砂漿填實→灌縫→局部修補→驗收→粉刷前板縫勾縫處理。工具/原料
ALC隔墻板、聚合物水泥砂漿、細石砼、木楔
方法/步驟
ALC隔墻板的搬運、起吊和保管
1、ALC板由工廠直接運至施工現場,進入現場后應減少轉運。
2、板的搬運、裝卸和起吊,使用尼龍帶、小推車、塔吊等專用機具,運輸時應采取良好的綁扎措施。
3、ALC板材的施工現場堆放地應靠近安裝地點,選擇地勢堅實、平坦、干燥之處,并不得使板材直接接觸地面,下部用加氣塊或木方支墊,每層高≤1m,總高度≤2m,懸臂長度是板長1/5L~1/6L,雨季應采取覆蓋措施。
2
ALC隔墻板墻體構造措施
ALC板墻體是由600寬C型(復筋)板、接縫鋼筋ф8@600,門洞口處設150~250寬×板厚的鋼筋砼外抱框加強,板材自由端增設鋼筋砼小構造柱構成整體墻面。
LC隔墻板施工工藝流程
清理基層墻體定位放線→驗收→ALC板吊裝就位→安裝接縫鋼筋→調整墻體垂直度→安裝第二塊板→一塊墻結束后墻底部間隙搗入細石砼→板頂縫內用聚合物水泥砂漿填實→灌縫→局部修補→驗收→粉刷前板縫勾縫處理。
施工技術要點
1、搭設移動式受料平臺,進行條板垂直運輸。以層為單位,劃分作業班組,形成樓層間的流水施工,用塔吊進行條板垂直運輸。每塊板應分類分層編號,便于分層、分段吊運和安裝。
2、對門洞及ALC板的自由端增設鋼筋砼構造柱進行加強,內配4ф10,ф6.5@200鋼筋,C20砼。
3、內隔墻的安裝順序宜從門洞處向兩端依次進行,無門洞口的內隔墻應從一端往另一端順序安裝,當不符合模數時,可適當調整洞口構造柱或自由端構造柱截面尺寸。
4、墻底部間隙搗入細石砼,一般3~5天后可拔出木楔,在木楔間隙填入干硬性細石砼擠壓密實,墻頂縫用聚合物水泥砂漿填實。
5、ALC板間灌豎縫用聚合物水泥砂漿,其配合比為水泥:砂:建筑膠=1:3:0.1,其流動性應滿足填充板結合部接縫要求。
6、安裝方面的通風管、橋架等均從門洞口上端兩加強柱中穿過,盡量避免直接在整板上開洞穿過。
4

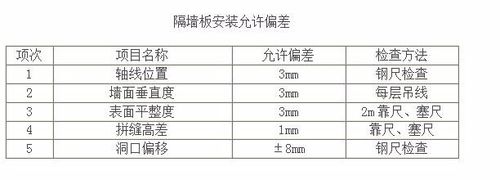

隔墻板安裝驗收標準
END
注意事項
1、安裝前需檢查ALC板出場合格證,若采用養護周期不到的板材,安裝后變形較大,抹灰面容易開裂。
2、為方便施工,ALC板為豎排,排板時注意在樓層標高變化部位板長應作相應調整,對長板不要隨意改短。
3、為保證板縫的密實性,相鄰板安裝前板縫內先灌水濕潤,再灌聚合物水泥砂漿,以保證板縫密實、飽滿,不空漏,并及時將板拼縫斜口上的砂漿清理干凈。在板縫內的填充砂漿未完全硬化以前,不應使板受到振動和沖擊。
4、在A(yíng)LC墻板上鉆孔切鋸時,應嚴格遵規定,均應采用專用工具,不得任意切鑿。在墻板上切槽時不宜橫向切槽;當必須橫向切槽時,在隔墻上其長度應小于等于1/2板寬,槽深不得超過20mm,槽寬不宜超過300mm。
5、板材安裝就位調整,就位時要慢速輕放;撬動時用寬幅小撬棍慢慢撥動;微調用橡皮錘或加墊木敲擊,不得盲目瞎干,損傷板材。
6、ALC板安裝畢后,對缺棱掉角、開槽(孔)凹陷部位進行修補,修補劑應用ALC板專用修補砂漿。
7、在做粉刷前,內墻板縫(斜口縫處)用專用勾縫劑勾縫處理,以減少干縮,防止裂縫。
8、裝飾要求:在A(yíng)LC墻的兩面,不應同時滿做不透氣的飾面;ALC墻面不宜直接安裝飾面石板或金屬飾面板,如要做石板飾面或金屬板時,應另設鋼骨架,再將石板或金屬板安裝在鋼骨架上。
據現場情況對板材排版進行優化,板材安裝前兩端
