一、安裝前的準備工作
1.安裝場所
(1)安裝場所必須干燥,最低溫度不低于10攝氏度。
(2)安裝場所安裝后的最大濕度變化值應控制在40%~60%范圍內。
(3)安裝場所至少在安裝前24小時必須要達到以上規定的溫濕標準。
2.吸音板
(1)核對吸音板的型號、規格尺寸和數量。
(2)吸音板必須在待安裝的場所內放置48小時,以便吸音板適應室內環境而定型。
3.龍骨
(1)吸音板覆蓋的墻面必須按設計圖或施工圖的要求安裝龍骨,并對龍骨進行調平處理。龍骨表面應平整、光滑、無銹蝕、無變形。
(2)結構墻體要按照建筑規范進行施工前處理,龍骨的排布尺寸一定要和吸音板的排布相適應。木龍骨間距應小于300mm,輕鋼龍骨間距不大于400mm。龍骨的安裝應與吸音板長度方向相垂直。
(3)木龍骨表面到基層的距離按照具體要求,一般為50mm。木龍骨邊面平整度及垂直度誤差應不大于0.5mm。
(4)龍骨間隙內需要填充物的,應按設計要求先行安裝、處理,并保證不影響吸音板的安裝。
二、安裝
1.測量墻面尺寸,確認安裝位置,確定水平線和垂直線,確定電線插口、管子等物體的切空預留尺寸。
2.按施工現場的實際尺寸計算并裁開部分吸音板(對立面上有對稱要求的,尤其要注意裁開部分吸音板的尺寸,保證兩邊的對稱)和線條(收邊線條、外角線條、連接線條),并為電線插口、管子等物體切空預留。
3.安裝吸音板:
(1)吸音板的安裝順序,遵循從左到右、從下到上的原則。
(2)吸音板橫向安裝時,凹口朝上;豎直安裝時,凹口在右側。
(3)部分實木吸音板有對花紋要求的,每一立面應按照吸音板上事先編制好的編號依次從小到大進行安裝。(吸音板的編號遵循從左到右、從下到上、數字依次從小到大)
4.吸音板在龍骨上的固定:
(1)木龍骨:用射釘安裝
沿企口及板槽處用射釘將吸音板固定在龍骨上,射釘必須有2/3以上嵌入木龍骨,射釘要均勻排布,并要求有一定的密度,每塊吸音板與每條龍骨上聯結射釘數量不少于10個。
(2)輕鋼龍骨:采用專用安裝配件
吸音板橫向安裝,凹口朝上并用安裝配件安裝,每塊吸音板依次相接。吸音板豎直安裝,凹口在右側,則從左開始用同樣的方法安裝。二塊吸音板端要留出不小于3mm的縫隙。
5.對吸音板有收邊要求時,可采用編號為580收邊線條對其進行收邊,收邊處用螺釘固定。對右側、上側的收邊線條安裝時為橫向膨脹預留1.5mm,并可采用硅膠密封。
6.墻角處吸音板安裝有二種方法,密拼或用588線條固定。

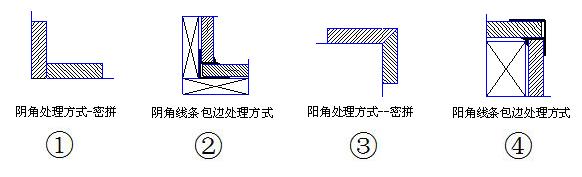

(1)內墻角(陰角),密拼(見圖①);用588線條固定(見圖②);
(2)外墻角(陽角),密拼(見圖③);用588線條固定(見圖④)。
7.檢修孔及其他施工問題
(1)檢修孔在同一平面時,檢修孔蓋板除木收邊外的其余表面要貼吸音板做裝飾;墻面的吸音板在檢修孔處不收邊,只需要和檢修孔邊緣齊平即可。
(2)如檢修孔的位置和吸音板施工墻面垂直接觸,應要求更改檢修孔的位置,保證吸音板的施工條件。
(3)安裝時如遇到其它施工問題(如電線插口等等),連接方式應按照設計師的要求或遵循現場技術人員的指導。施工場所的其它特殊情況,請事先與我公司技術人員溝通。
8.吸音板在門、窗等洞口處的安裝(見圖⑤)。
三、注意事項
1.油漆色差
(1)實木飾面的吸音板有色差,屬自然現象。
(2)吸音板的油漆飾面與安裝場所其它部位的手工油漆可能存在色差。為保持油漆色澤一致,建議在吸音板安裝完成后根據吸音板的預制油漆色澤調整安裝場所其它部位的手工油漆色澤;或事先提出要求,由我公司提供未經預制油漆處理的實木飾面吸音板。
2.木質吸音板在非安裝環境中存放必須密封防潮。
