(一)、原材料要求
1、龍骨。
2、接縫帶。
3、纖維增強硅酸鈣板,厚度15mm。(有出廠合格證及產品質量證明文件)
4、巖棉鋁箔覆面。
5、密封膏。
6、自攻螺絲、膨脹螺絲。
(二)主要工具、
1、輕鋼龍骨裁切設備、其他工具,紅外線經緯儀,空氣壓縮機,計量器,沖擊鉆,拉卯槍。電動自攻鉆,無齒鋸或電動剪,手電鉆及麻花鉆頭,板鋸,扳手,卷尺,腳手架。
2、建筑用施工電梯、塔吊、外墻腳手架等等。
(三)主要操作工藝
1、墻體定位放線—輕鋼龍骨安裝—安裝纖維增強硅酸鹽板
墻體放線根據建筑設計圖在室內樓地面上彈出發泡混凝土墻體中心和邊線,同時彈出洞孔線
2、地龍骨安裝:龍骨規格為C140*50*1.8,用自攻釘進行固定或用φ8的膨脹螺栓固定。安裝時應按中心線和邊線安裝。用自攻釘或者用φ8的膨脹螺栓固定,自攻釘間距應不大于220mm,膨脹栓間距應部大于605mm,安裝時應保證龍骨的水平度和順直度。
3、天龍骨:龍骨規格為C140*50*1.8,天龍骨安裝與地龍骨安裝方法一樣遇到鋼梁處與鋼梁進行焊接。
4、豎向龍骨安裝:龍骨規格為C140*48*15*1.8.豎向龍骨安裝以C型豎龍骨C的朝向為依據,首先確定龍骨方向應一致。豎向龍骨的尺寸應按照現場實測尺寸為準。前提是保證豎龍骨能夠在地天龍骨內滑動,豎向龍骨比天地龍骨間距小2-4mm。
5、豎向龍骨安裝間距為600mm,窗口處間距最大不大于700mm。纖維增強硅酸鈣板尺寸為1220*2400,所以豎向龍骨安裝時應根據纖維增強硅酸鈣板的尺寸做好排版圖,安裝時嚴格按照排版圖進行安裝。
6、豎向龍骨安裝就位后,應該保證垂直。用寬的一段安裝在屬性龍骨上,另一端用另來與另兩道龍骨進行連接,以增強龍骨的強度。(豎向龍骨與天地龍骨相連處每側必須打兩到三個鉚釘,以增強龍骨連接的強度:橫向龍骨要用天地龍骨做,裁成缺口,用自攻螺釘或鉚釘固定在豎向龍骨上。)
7、安裝橫向龍骨:龍骨規格為C140*50*1.8,橫向龍骨安裝在豎向龍骨之間,應根據硅酸鈣板的尺寸來確定其位置,用自攻釘進行固定。

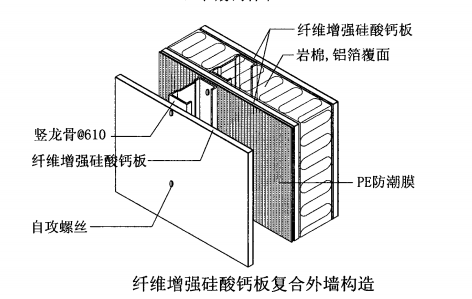

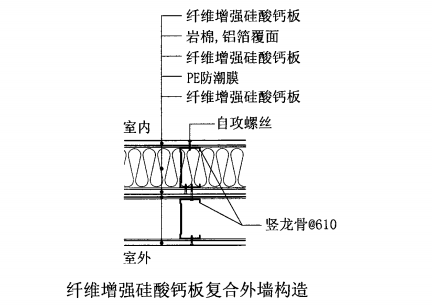

纖維增強硅酸鈣板安裝:安裝前,應在龍骨上填充巖棉、鋁箔敷面、PE防潮膜。故窗口位置因豎向龍骨安裝異型板較多,可另行排版。硅酸鈣板的裝訂應從板的中央向板的四周順序進行。中間部分自攻釘的釘距離應不大于220mm,板塊周邊自攻釘間距應部大于150mm,螺釘距板邊緣的距離為18-22mm。自攻釘頭略埋入板面,但不得損壞板材。
外側纖維增強硅酸鈣安裝:安裝前,應配合好水電安排單位進行預埋管線及電箱電盒安裝,在水電安裝單位安裝到位后,應對該電箱電盒進行加固處理。
首先將板材運送至安裝層,安裝時安排兩個人從上層將硅酸鈣板用吊帶放下,放至安裝位置。安裝人員將板材調整到位后,先釘2-3顆螺釘,將板固定后再將吊帶撤走,按要求將其他螺釘安裝完善。
纖維增強硅酸鈣板安裝完成后,板面整潔平整,板縫大小一致。
